Заявка на материалы в строительстве: как связать её с проектом и поймать перерасход до закупки

  • Дата публикации: 09.10.2026

Заявка на материалы в строительстве работает на экономию, только если её можно сразу сверить с проектом: что запланировано, что уже заказано и где заявка выходит за лимит. На вебинаре «Первого Бита» Дмитрий Михайлов показал отчёт, который выводит перерасход по заявкам ещё до того, как снабжение взяло их в работу. Для этого заявки должны попадать в учётную систему, а не приходить по телефону и в мессенджеры.

Почему заявка с объекта не совпадает с проектом

Обычно заявка приходит на бумажке, в лучшем случае её фотографируют и присылают в мессенджер или на почту. Наименования в такой заявке редко совпадают с проектными. Прораб пишет, что ему нужны «гвозди 100», и снабженцу остаётся гадать, сто штук это или сотый размер.

Отсюда типовые ошибки, которые спикер перечислил по опыту проектов:

  • Путаница в единицах измерения. Прораб просит 400 метров плитки, имея в виду штуки, и излишек потом лежит на объекте.
  • Повторный заказ. Сегодня плитку заказали, завтра сотрудник заболел, его сменщик о заказе не знает и заказывает ещё раз. В итоге на склад везут два комплекта.
  • Дорогие позиции без права на ошибку. В одном из примеров на дом с панорамным остеклением приехали два комплекта гнутых стёкол высотой три метра, и что делать со вторым, непонятно.

По словам спикера, такие ошибки случаются нечасто, но цена каждой может превышать стоимость автоматизации.

Как сверить заявку с проектом: лимитно-разделительная ведомость

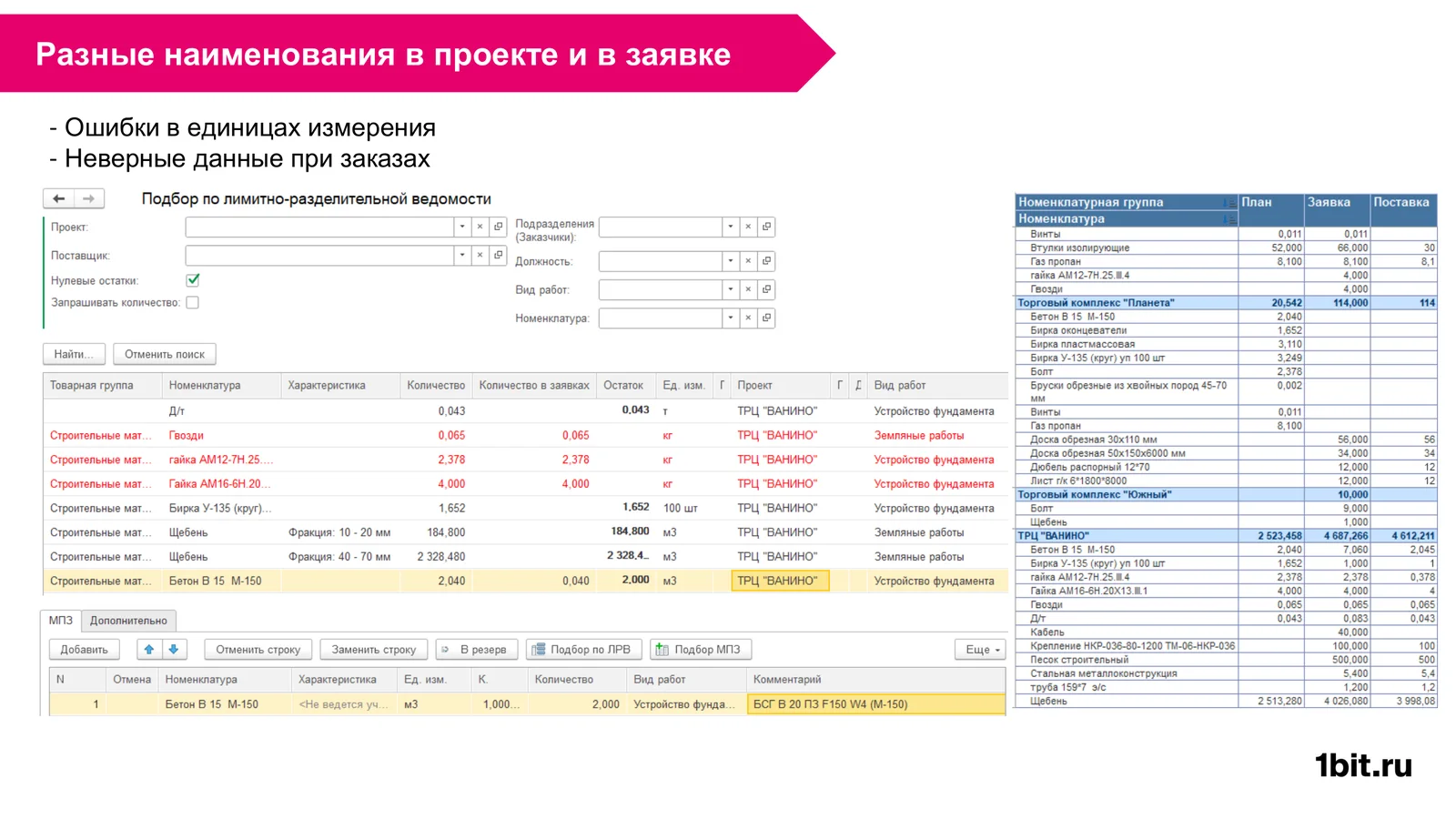

Подбор по лимитно-разделительной ведомости в БИТ.СТРОИТЕЛЬСТВО: проект, вид работ, количество по проекту, количество в заявках, остаток, комментарий прораба к позиции заявки; справа отчёт по номенклатуре с колонками план, заявка, поставка
Рис. 1. Подбор позиций в заявку по лимитно-разделительной ведомости и отчёт «план, заявка, поставка»

В БИТ.СТРОИТЕЛЬСТВО плановый объём материалов по проекту заносится в лимитно-разделительную ведомость, а заявки выбирают объём из неё. При подборе позиций в заявку видно:

  • количество по проекту;
  • количество в заявках, то есть что уже заказано;
  • остаток, то есть что запланировано по проекту и ещё не заказано;
  • проект и вид работ: можно вывести не весь проект, а только нужные виды работ.

Проектная позиция часто сформулирована слишком общо, а купить нужно что-то конкретное. Поэтому прораб, подавая заявку в систему, пишет в комментарии, что именно нужно, вплоть до артикула. На слайде так выглядит строка «Бетон В15 М-150» с комментарием о конкретной марке смеси.

Второй отчёт с того же слайда показывает состояние обеспечения: по каждой позиции план, объём заявок и поставки. По нему видно, что уже поставлено, а что ещё нет.

Лимитно-разделительная ведомость и лимитно-заборная карта М-8: не путать

Лимитно-заборной картой М-8 называют унифицированную форму первичного учёта, по которой материалы отпускают со склада в пределах установленного лимита. Лимитно-разделительная ведомость в БИТ.СТРОИТЕЛЬСТВО решает другую задачу: в ней хранится плановая потребность проекта, и заявки на материалы сверяются с ней ещё на этапе снабжения, до закупки и отпуска со склада.

Как поймать перерасход до закупки

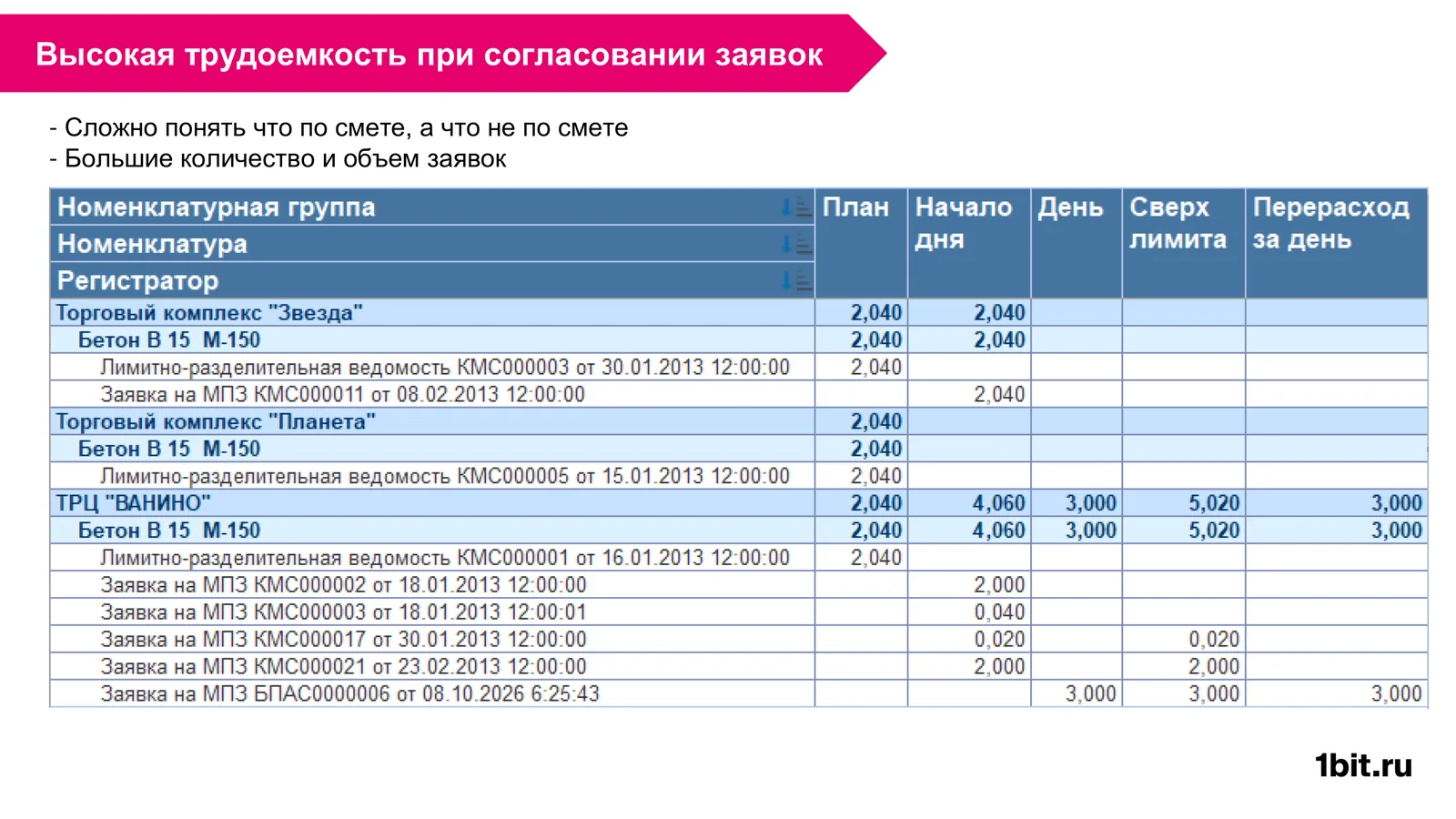

Отчёт о перерасходе материалов по заявкам в БИТ.СТРОИТЕЛЬСТВО: по объектам и номенклатуре колонки план, начало дня, день, сверх лимита, перерасход за день, с расшифровкой по лимитно-разделительным ведомостям и заявкам на МПЗ
Рис. 2. Отчёт о перерасходе: что из вчерашних заявок вышло за план

Классическое согласование выглядит так: ПТО проверяет заявку на соответствие проекту, снабжение проверяет, что материал можно купить на рынке, и, если нельзя, предлагает замену. Но есть ещё вопрос обоснованности: не закупили ли это раньше.

Один из недавних проектов команды спикера решал его отчётом. Идея простая: в ведомости есть плановый объём, заявки выбирают из него, а отчёт показывает момент, когда заявки начинают перебирать план. Это видно между подачей заявки и тем, как её взяли в работу, то есть до согласования. На такие заявки при согласовании можно смотреть внимательнее, чем на те, что полностью укладываются в проект.

Позже отчёт доработали: теперь он показывает перерасход за оперативный день. Колонки в нём такие.

Таблица 1. Колонки отчёта о перерасходе за день
КолонкаЧто показывает
ПланПлановый объём по лимитно-разделительной ведомости
Начало дняСколько уже было заказано на начало дня
ДеньСколько заказали заявками за день
Сверх лимитаСколько заказано сверх плана всего
Перерасход за деньКакая часть превышения пришла именно за этот день

Пользователь заходит каждое утро и смотрит, какие из вчерашних заявок вышли за план. Он видит не весь перерасход по ведомости, а только новый, по ещё несогласованным заявкам. Так перерасход выявляется сразу, и компания не покупает материал дважды и не берёт лишнего.

Обсудить контроль заявок в вашей компании

Заявки по телефону и в мессенджерах: что с ними делать

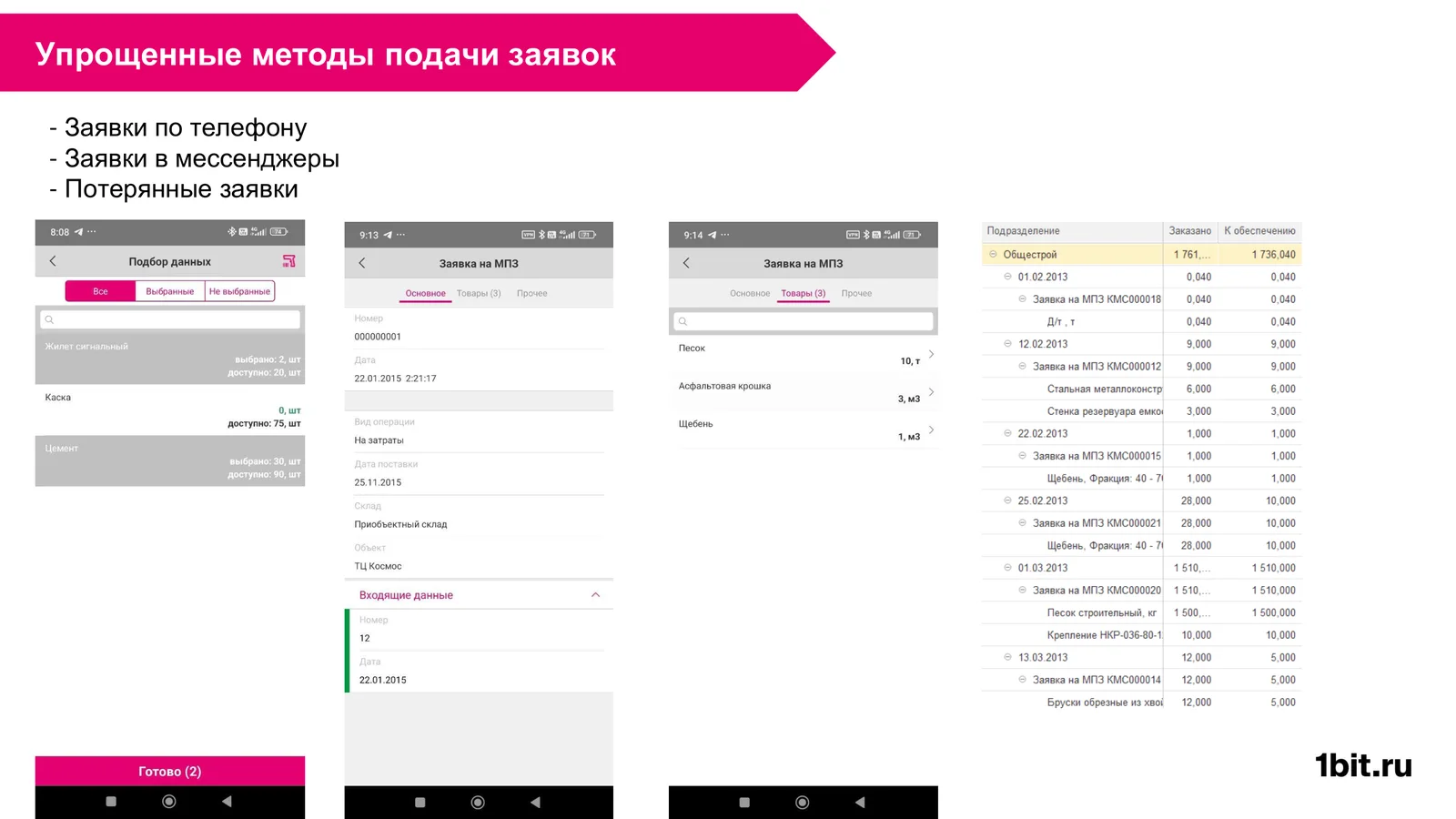

Мобильное приложение БИТ.СТРОИТЕЛЬСТВО: подбор номенклатуры с доступным количеством, заявка на МПЗ со складом и объектом, товары заявки; справа отчёт по подразделениям с колонками заказано и к обеспечению
Рис. 3. Заявка на материалы с объекта через мобильное приложение и отчёт «заказано, к обеспечению»

Заявки по телефону, в мессенджерах, на почту приводят к двум последствиям: заказывают не то или не заказывают вовсе. Спикер признал, что одной автоматизацией это не лечится: нужна воля руководства, чтобы процесс поменялся.

Чаще всего заводят общую Google-таблицу, куда все пишут, что нужно. Её слабые места известны: доступ и права на редактирование почти не разграничены, таблицу может удалить обиженный сотрудник, версии отслеживаются плохо.

Учётная система и мобильное приложение снимают эти проблемы. Заявку подают сразу в базу, а база даёт полный список заявок: видно, что заказано и что ещё к обеспечению. Ещё один плюс: система следит за фактическим исполнением. Пример спикера: по заявке привезли поддон кирпича, снабжение считает заявку выполненной. Тут руководитель соседнего объекта срочно просит такой же поддон, и поддон отдают ему. Через три дня оказывается, что заявка числится выполненной, а материалов на объекте нет. Учётная система такую ситуацию отслеживает.

Кто вносит заявку на материалы в систему

Ответ зависит от масштаба компании и того, как устроен процесс. На вебинаре разобрали три варианта:

  1. Прораб сам вносит заявку. Идеальный вариант: ему выдают доступ в программу, и он подаёт заявку в мобильном приложении, в веб-версии или с планшета.
  2. Заявку вносят снабженцы. Так часто бывает при небольшом потоке заявок: прораб отправляет заявку в мессенджер, а снабжение ведёт её в системе.
  3. Заявка идёт через документооборот. Самый сложный вариант для крупных компаний.

В мобильном приложении прораб выбирает позиции из справочника номенклатуры. Если нужной позиции нет, добавить её с телефона нельзя: нужно попросить снабжение. Логика модуля снабжения построена так, чтобы такая ситуация возникала как можно реже.

Как загрузить потребность в материалах из сметы

Заявка на потребность в материалах опирается на плановый объём, поэтому его нужно сначала загрузить в программу. Потребность или смету выгружают в Excel, а типовая обработка загружает файл и создаёт номенклатуру.

Сложнее со справочником номенклатуры. Дмитрий Михайлов выделил два подхода:

  • справочник растёт. Для снабжения и склада это не страшно: в системе есть алгоритмы замены одной позиции на другую, и расход одного материала вместо другого фиксируется;
  • справочник держат в порядке. Для этого есть нишевые решения, которые сопоставляют позиции проекта с позициями в базе, или модерация справочников, но это отдельная большая задача.

Итог

Заявка на материалы в строительстве становится инструментом контроля, когда она связана с проектом: видно остаток по плану, объём в заявках и превышение лимита ещё до закупки. Спикер подчеркнул, что всё перечисленное давно известно, стоит недорого и быстро внедряется, но в компаниях до этого часто не доходят руки.

Запись с разбором отчётов и мобильного приложения есть на странице вебинара. Другие решения для строительных компаний собраны в разделе «Строительство».

Получить консультацию по автоматизации снабжения

Частые вопросы

Как связать заявку на материалы с проектом?

Занести плановый объём материалов по проекту в лимитно-разделительную ведомость и подбирать позиции заявки из неё. Тогда по каждой позиции видно количество по проекту, уже заказанное в заявках и остаток.

Как увидеть перерасход материалов до закупки?

Отчётом, который сравнивает заявки с плановым объёмом ведомости. В доработанном варианте он показывает перерасход за оперативный день только по несогласованным заявкам, и его можно просматривать каждое утро.

Чем лимитно-разделительная ведомость отличается от лимитно-заборной карты М-8?

Лимитно-заборная карта М-8 оформляет отпуск материалов со склада в пределах лимита. Лимитно-разделительная ведомость в БИТ.СТРОИТЕЛЬСТВО хранит плановую потребность проекта, с которой сверяются заявки до закупки.

Можно ли подавать заявки на материалы с телефона?

Да, через мобильное приложение для Android или через веб-версию. Заявка сразу попадает в базу, а прораб выбирает позиции из справочника номенклатуры.

Как загрузить потребность в материалах из сметы?

Выгрузить потребность или смету в Excel и загрузить файл типовой обработкой. Обработка создаёт номенклатуру в программе.

Похожие статьи

Учёт инструмента и малоценки на стройке: почему бухгалтерского учёта мало

Бухгалтерия списывает инструмент в день поступления, а дальше его судьба никому не видна. Как вести оперативный учёт инструмента, спецодежды и…

9 октября 2026
Медосмотры, инструктажи и обучение по охране труда в 1С: как программа следит за сроками
6 октября 2026
Учёт СИЗ в 1С:ЗУП КОРП: нормы выдачи, личная карточка и дежурные СИЗ
6 октября 2026

Похожие вебинары

Автоматизация снабжения в строительстве: как снизить расходы с БИТ.СТРОИТЕЛЬСТВО Прошедший

Запись вебинара: как строительной компании навести порядок в заявках на материалы, учёте инструмента, остатках на складах и поставках на объект, чтобы не переплачивать за…

8 октября 2026
11:00
Автоматизация склада в 1С:КА: как убрать дубли номенклатуры и запустить работу с ТСД Прошедший
2 октября 2026
11:00
Охрана труда в строительстве: как снизить риски и штрафы Прошедший

Запись вебинара: как вести охрану труда в 1С:ЗУП КОРП и не пропускать сроки медосмотров, инструктажей, обучения и выдачи СИЗ. Разбор по частям статьи 5.27.1…

29 сентября 2026
11:00
Как получить максимум от блока “Закупки” в 1С:Предприятие. Оптимизировать затраты, ускорить процесс принятия решений и повысить качество взаимодействия с поставщиками Прошедший
7 октября 2025
11:00
