Внедрение WMS-системы на складе начинается не с покупки лицензий, а с обследования: нужно описать, как склад работает сейчас, какие операции и обмены с другими системами есть и что должно измениться. По опыту проектов «Первого Бита», полноценное внедрение под ключ занимает в среднем 5-6 месяцев, а небольшие проекты укладываются в 3-4 месяца. Результат измеряют скоростью и точностью: в одном из кейсов склад стал обрабатывать входящий и исходящий товар втрое быстрее.
Сначала порядок, потом автоматизация
Если на складе беспорядок, новые люди его не исправят, а рост объёма только усилит. С автоматизацией то же самое. Если автоматизировать хаос, получится автоматизированный хаос. Специалисты «Первого Бита» однажды приехали на склад, где проблема была не в нехватке места для паллет: между стеллажами с трудом мог пройти человек. Такой склад сначала приводят в порядок, а потом настраивают систему.
Перед проектом полезно честно посмотреть, где склад теряет деньги сейчас:
- Беспорядок на складе. Пересорт, потерянные паллеты, срывы сроков, машина приехала на загрузку, а нужную партию ищут полчаса.
- Споры с клиентами. «Где мой товар и сколько его на самом деле?» Разбор каждого случая отнимает часы.
- Недополученная выручка. Услугу оказали, людей потратили, а в счёт она не попала, потому что считали вручную.
- Знания в голове кладовщика. Ушёл в отпуск, заболел или уволился, и склад теряет того, кто помнил, где что лежит.
- Нет прозрачности для клиента. Нечем удерживать клиента и поднимать чек, остаётся конкурировать ценой.
Как проходит внедрение WMS
Последовательность этапов в проектах обычно такая:
- Обследование и моделирование. Описываются процессы склада, правила размещения и подбора, тарифы, если склад оказывает услуги хранения, и все обмены с другими системами.
- Настройка системы. Заводятся топология склада и адреса ячеек, стратегии размещения и отбора (например, FEFO для товаров со сроком годности), рабочие места и задания для ТСД, для 3PL-склада ещё договоры и тарифы клиентов.
- Интеграции. Настраивается обмен с учётными системами компании и, если нужно, с системами клиентов.
- Оборудование. Терминалы сбора данных и Wi-Fi по всему складу: без покрытия ТСД не работают.
- Запуск. Адресное хранение часто стартует вместе с инвентаризацией, чтобы остатки в системе с первого дня совпадали с фактом.
- Ввод в продуктивную эксплуатацию.
Типового функционала WMS обычно хватает. Если какой-то процесс склада им не покрывается, систему с открытым кодом можно доработать, но во втором кейсе ниже склад запустили без доработок.
Сколько длится внедрение
Точный срок зависит от объёма задач, размера склада и готовности заказчика менять процессы. По опыту проектов «Первого Бита», полноценное внедрение под ключ, от обследования до ввода в продуктивную эксплуатацию, занимает в среднем 5-6 месяцев. Есть проекты на 3-4 месяца, есть и более долгие. Одинаковых складов нет, поэтому срок считают для каждого склада отдельно.
Интеграции: о чём сказать интегратору сразу
Чаще всего проект тормозят обмены с другими системами. Главный совет: на этапе обследования сразу передать интегратору документы по всем текущим системам и всем обменам. Если на первом этапе о каком-то обмене умолчать, позже он всплывёт и потребует переделок.
Например, в одном из текущих проектов WMS обменивается данными с девятью разными системами, с частью напрямую, с частью через шину данных. Шина нужна, когда обменов очень много: WMS отправляет и забирает информацию в одном месте, а шина сама собирает данные из разных учётных систем и раздаёт их дальше.
Количество обменов само по себе не проблема, их может быть пять, пятнадцать или тридцать. Нагрузка зависит от того, какие данные передаются, в каком объёме и как часто запускаются регламентные задания. Для склада ответственного хранения отдельно стоит вопрос обменов с системами клиентов. Здесь проще дать клиентам личный кабинет, интегрированный с WMS: тогда индивидуальные обмены с каждым поклажедателем не нужны.
Как посчитать окупаемость WMS
Обсуждая бюджет на WMS, руководство первым делом спрашивает, когда она окупится. Универсальной цифры нет, расчёт экономического эффекта делают под конкретный склад на этапе коммерческого предложения. В нём учитывают:
- текущий поток товара и его рост;
- какие операции выполняет склад: только приёмку и отгрузку или ещё маркировку, агрегацию и разагрегацию;
- для 3PL-склада, по каким тарифам он работает и сколько услуг сейчас не попадает в счёт;
- потери от пересорта, ошибок и списаний просрочки;
- затраты на персонал и сколько грузов склад сможет обработать без роста штата.
Чтобы получить расчёт, нужны реальные данные склада: поток, номенклатура, тарифы и операции.

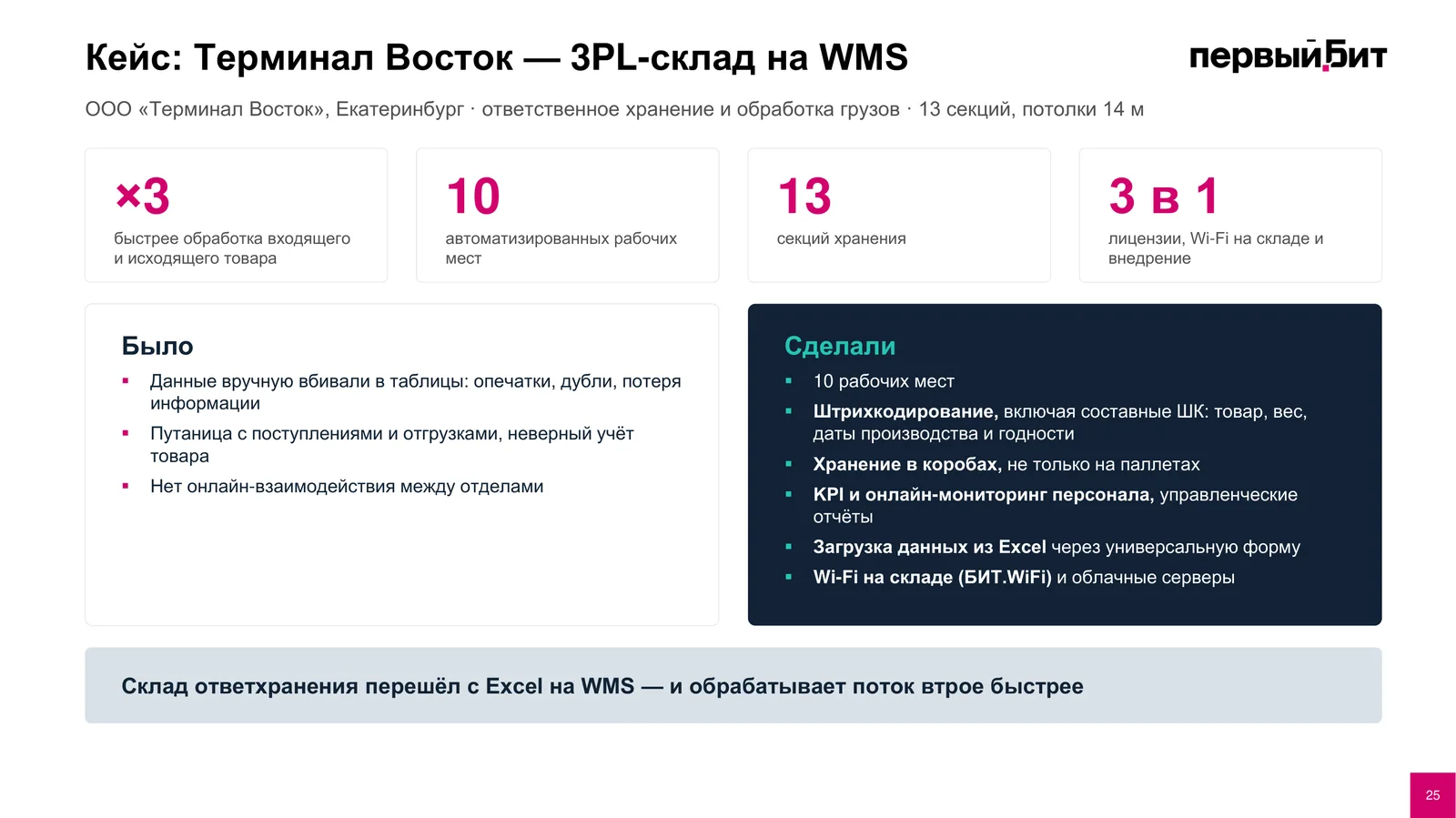

Кейс 1. Терминал Восток: 3PL-склад перешёл с Excel на WMS

ООО «Терминал Восток» из Екатеринбурга занимается ответственным хранением и обработкой грузов: 13 секций хранения, потолки 14 метров. До внедрения данные вручную вбивали в таблицы, со всеми последствиями: опечатки, дубли, потеря информации, путаница с поступлениями и отгрузками, неверный учёт товара. Онлайн-взаимодействия между отделами не было, каждый работал со своей версией данных.
Что сделали:
- развернули 10 автоматизированных рабочих мест;
- внедрили штрихкодирование, в том числе составные штрихкоды, где в одном коде зашиты товар, вес, дата производства и срок годности;
- настроили хранение не только на паллетах, но и в коробах;
- запустили KPI и онлайн-мониторинг персонала (руководитель видит выработку каждого сотрудника) и управленческие отчёты;
- сделали загрузку данных из Excel через универсальную форму, чтобы на старте не ломать привычный обмен с клиентами;
- поставили Wi-Fi на складе (БИТ.WiFi), подключили облачные серверы.
Лицензии, Wi-Fi и внедрение вошли в один проект. Результат: склад обрабатывает входящий и исходящий товар втрое быстрее.

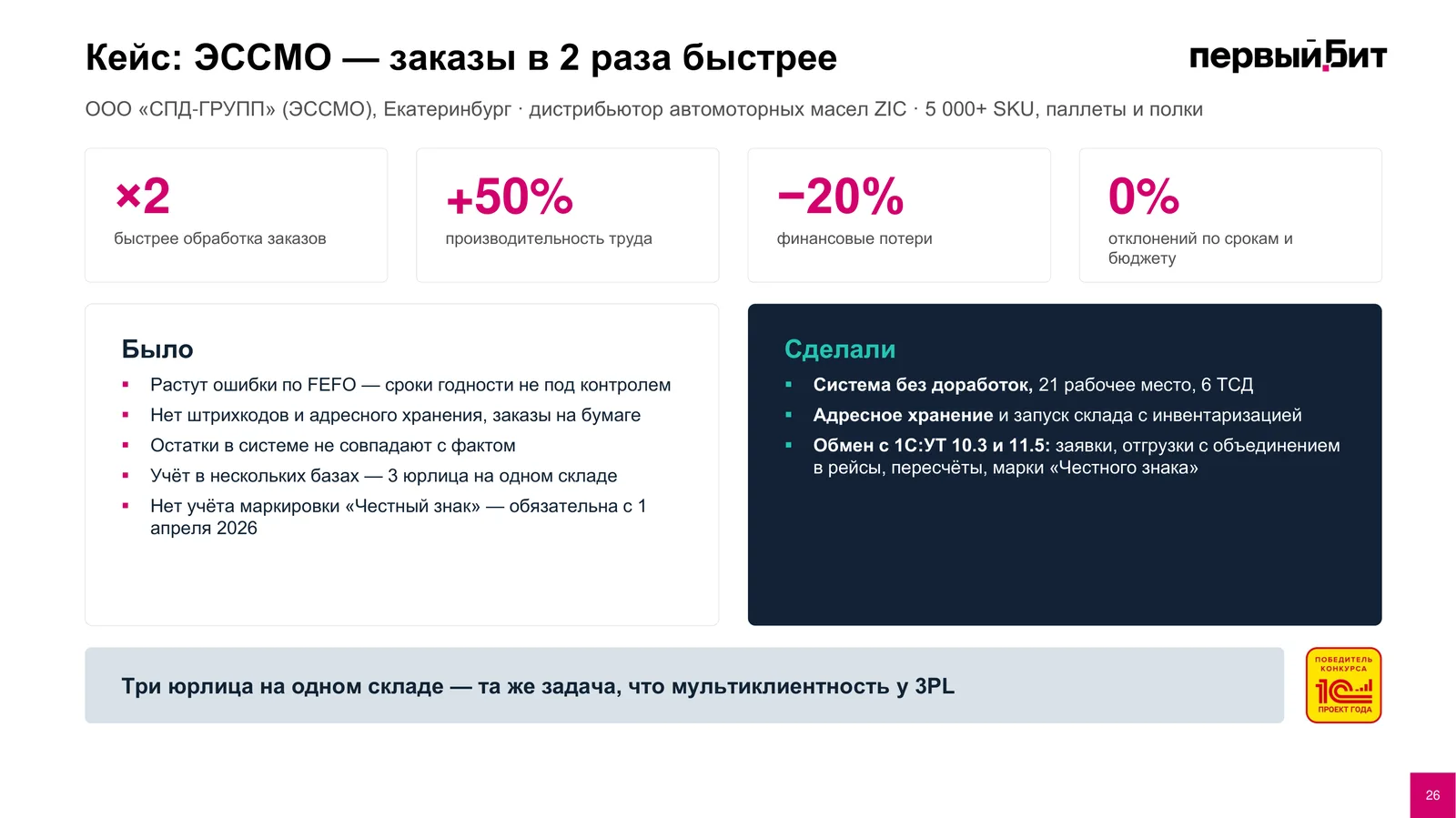

Кейс 2. ЭССМО: три юрлица на одном складе и «Честный знак»

ООО «СПД-ГРУПП» (ЭССМО) из Екатеринбурга, дистрибьютор автомоторных масел ZIC, более 5000 SKU на паллетах и полках. Это не 3PL-оператор, а собственный склад, но задача та же, что у ответхранения: на одном складе работают три юрлица, и учёт шёл в нескольких базах.
Что было:
- росли ошибки по FEFO, сроки годности не контролировались;
- не было штрихкодов и адресного хранения, заказы собирали по бумаге;
- остатки в системе не совпадали с фактом;
- не было учёта маркировки «Честный знак», которая для этого товара обязательна с 1 апреля 2026 года.
Закупки и продажи шли через 1С:Управление торговлей, причём в разных версиях. Нужно было, чтобы каждая база продолжала работать как есть, а склад обслуживал товарооборот всех трёх. Что сделали:
- запустили систему без доработок, 21 рабочее место и 6 ТСД;
- ввели адресное хранение и запустили склад с инвентаризацией;
- настроили обмен с 1С:УТ 10.3 и 11.5: заявки, отгрузки с объединением в рейсы, пересчёты, марки «Честного знака».
Требования по маркировке выполнили так, чтобы на складе не появилось отдельное сканирование кодов. Результат: заказы обрабатываются вдвое быстрее, производительность труда выросла на 50%, финансовые потери сократились на 20%. Товар, который раньше застревал в пересорте и вызывал возвраты из-за нарушения договоров, больше не теряется. Отклонений по срокам и бюджету проекта не было.
Что дальше
Если вы планируете внедрение WMS, начните с разговора о вашем складе: как он работает сейчас, какие операции и обмены есть, что не устраивает. Специалисты «Первого Бита» помогут оценить готовность склада к WMS, посчитать эффект и показать систему на данных, похожих на ваши. Решения на платформе 1С собраны на странице 1С:WMS Логистика. Управление складом, о терминалах для склада подробно в статье «ТСД для 1С: как выбрать терминал, подключить его к складу и наладить обмен данными», а оба кейса подробно разобраны в записи вебинара «WMS для 3PL-операторов».
Частые вопросы
Сколько длится внедрение WMS на складе?
По опыту проектов «Первого Бита», полноценное внедрение под ключ занимает в среднем 5-6 месяцев, небольшие проекты укладываются в 3-4 месяца. Срок зависит от объёма задач, числа интеграций и готовности склада менять процессы.
С чего начинается внедрение WMS?
С обследования и моделирования процессов: как устроен склад, какие правила размещения и подбора нужны, какие тарифы и обмены с другими системами есть. На этом этапе важно сразу рассказать интегратору обо всех системах, с которыми нужно обмениваться данными.
Как понять, окупится ли WMS?
Расчёт экономического эффекта делают под конкретный склад. В нём учитывают поток товара, набор операций, потери от пересорта и ошибок, тарифы, если склад оказывает услуги хранения, и сколько грузов склад сможет обработать без роста штата.
Можно ли запустить WMS без доработок?
Часто да, типового функционала хватает. Например, склад дистрибьютора масел с тремя юрлицами и маркировкой «Честный знак» запустили на WMS без доработок, и заказы стали обрабатываться вдвое быстрее.
